Организация труда и рабочего места облицовщика стен
При большом объеме работ рекомендуется производить их поточно-расчлененным методом. При этом методе бригаду разбивают на строго специализированные звенья, которые последовательно выполняют однородные работы, переходя с одного участка (захватки) на другой по заранее разработанному календарному графику, предусматривающему работу звеньев непрерывным потоком.
Для облицовки стен сухой штукатуркой бригада штукатуров должна состоять из 12—18 чел., объединенных в четыре специализированных звена. Схема организации труда бригады при облицовке стен сухой штукатуркой приведена в таблице ниже.
to звеньев | Число человек | Состав рабочих операций | |
в звене | в том числе по разрядам | ||
1 | 2 | V разряд—1 чел. (бригадир) | Раскрой обшивочных листов, выборка в листах треугольного паза для отделки усенков и откосов |
IV разряд— 1 чел | Разметка по отделываемой поверхности расположения листов, провеска поверхностей и установка опорных марок | ||
2 | 2 | IV разряд— 1 чел.;
III разряд— I чел. | Установка листов сухой штукатурки на мастике, облицовка откосов |
3 | 5 | IV разряд—2 чел.;
III разряд—3 чел. | Отделка мест сопряжений листов с потолком, голом, дверными и оконными коробками, отделка мокрым способом санузлов, ванн и кухонь |
4 | 3 | III разряд— 1 чел;
II разряд—2 чел. | Транспортировка листов сухой штукатурки, штукатурного раствора, вяжущих и наполнителей мастики, а также приготовление мастики |
Для облицовки стен крупноразмерными листами, плитами, панелями и рейками рекомендуется бригада, состоящая из двух специализированных звеньев. Схема организации труда при облицовке стен крупноразмерными изделиями приведена в таблице ниже.
Состав рабочих операций | Состав звена по разрядам | Число человек в звене | |
плотник | облицовщик | ||
Крепление к каркасу | |||
устройство чернового и чистового каркасов с выверкой (в том числе и пристрелка дюбелями) | III, IV | — | 2 |
подготовка листов и плит, панелей, реек; облицовка листами, плитами, панелями, рейками (на гвоздях, шурупах, винтах), крепление раскладок, установка плинтусов | — | III, IV | 2 |
Крепление на мастике | |||
подготовка поверхности под облицовку; подготовка листов и плит | — | III, IV | 2 |
крепление листов и плит; заделка швов, установка плинтусов | — | III, IV | 2 |
Сортировку, разметку, резку, комплектование заготовок следует производить в централизованных или приобъектных мастерских, оборудованных столами-верстаками и механизированным инструментом для резки листов и сверления отверстий, а также ручными и контрольно-измерительными инструментами.

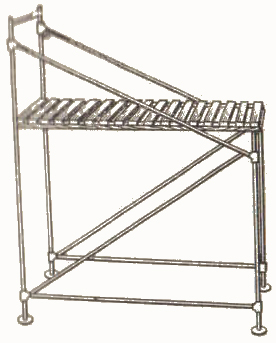

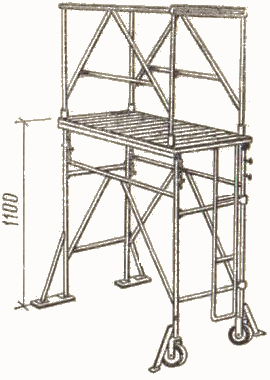

![]() Рис. 14. Универсальный складной столик-подмости | ![]() Рис. 15. Телескопический столик |
Работы на объекте рекомендуется выполнять с подмостей—столика (рис. 14) при высоте помещений до 3 м, с телескопического столика (рис. 15) или сборно-расборных подмостей при высоте помещений до 4 м, с инвентарных лесов со сплошным настилом и ограждениями при высоте более 4 м.
